数字倾斜度计安装在钻孔中

数字倾斜度计系统用于测量结构的横向运动和变形。它提供了有关倾斜度或倾斜的幅度的信息以及其在挡圈/隔膜墙壁,桩等的结构中的时间变化。

数字倾斜计安装程序需要完整的知识和帮助。让我们看看它是如何安装在钻孔中。在潜入其中之前,我们建议您通过数字倾斜度计系统:准备安装

准备安装倾斜度计后,您可以进一步进行。

如何在钻孔中安装数字倾斜度计?

钻孔钻孔

  • 首先钻出125毫米的洞,比倾斜度计壳体的尺寸超过0.5米。(尝试将孔保持尽可能垂直)
  • 钻孔的直径应便于在壳体外部灌浆。使用旋转洗涤钻孔技术的移动旋转钻机可用于执行钻孔。
  • 下一步是清洁钻孔清洁并验证它在最大底部没有阻挡。为了防止钻孔的侧壁塌陷,请使用壳体以及膨润土浆料。

笔记:

如有必要,使用合适的钢壳体来防止钻孔的侧壁塌陷。在这种情况下,钢壳必须逐渐撤回,因为将灌浆泵入钻孔中。

在壳体磁铁周围用于沉降监测的情况下,钻孔直径应优选为150mm。

在钻孔中安装倾斜度计套管

  • 用底盖沿底盖降低到钻孔中,用安全夹紧夹持,距离顶部约为500毫米。

笔记:

保持一对垂直于要测量横向运动的方向的套管槽。如果没有已知这样的方向,则保持平行于N-S方向的一组凹槽。

采用固定耦合预先组装的套管。将安全夹具距离其顶端500毫米500毫米,并且具有壳体的耦合端已经降低。弹出铆钉在四个地方固定到套管。

倾斜度计套管安装程序

图1:倾斜度计套管安装程序

  • 用胶粘剂胶带和BOPP胶带密封接头。从第一套管中拆下安全夹,并将连接壳体下降到导向管/钻孔中。
  • 为避免浮力,请用清洁水填充壳体,然后将其降低到导管/钻孔之前。
  • 重复上述用于安装在钻孔中的外壳的过程。

|还阅读:数字倾斜度计系统:简介和它如何运作|

在钻孔中灌浆

外壳必须按照项目当局的指示进行灌浆。理想情况下,应混合灌浆以匹配钻孔周围材料的强度和变形特性。在实践中,主要考虑因素是使用允许壳体与周围材料移动的灌浆。有关信息,某些机构使用的灌浆混合物如下:

辛苦和中等土壤

  • 水泥50千克
  • 膨润土15千克
  • 水125升

28天的抗压强度约为350kPa。

柔软的土壤

  • 水泥50千克
  • 膨润土20千克
  • 水325升

28天的抗压强度约为30kPa。

为了混合灌浆,使用灌浆混合器或循环方法(图2),以防混合器不可用。在循环方法中,用于与汽油发动机(参见图1)的钻机泵或垃圾泵用于混合灌浆组分I.。水,水泥和膨润土。

随后,相同的泵可用于将灌浆泵送到钻孔的底部。应注意,由于灌浆在重力下流下来,不需要压力灌浆。

循环灌浆泵送

图2:循环灌浆泵送

首先加入水中并混合。在循环过程中缓慢地加入膨润土,使得未形成膨润土的块状物。调整膨润土的量以在重质霜的一致性内产生灌浆。如果灌浆太薄,固体和水将分开。如果灌浆太厚,则难以泵。

当孔充满灌浆时,一个接一个地拉出并拆除灌浆管。

为了灌浆倾角仪外壳在钻孔中,建议使用TREMIE方法(图2)。低于20 mm的标称直径刚性PVC管长度,使用螺纹插座连接到钻孔底部的大约0.5米。

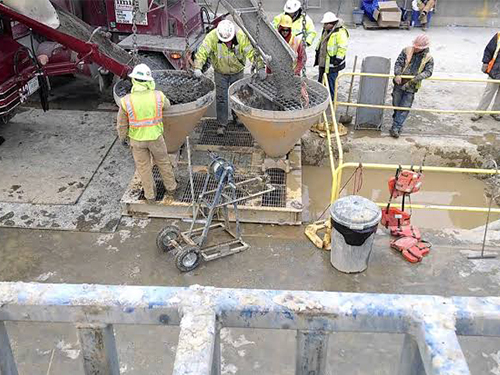

Tremie灌浆泵送

图2:Tremie灌浆泵送

修复在钻孔顶部的混凝土平台中的保护盖。防护罩采用通用钥匙和防尘保护,用于锁定(始终锁定后避免锁定干扰)。混凝土平台的典型尺寸在图3中给出。

这些可能因本地现场条件而异。最上层壳体的顶部应保持在最终地面水平以下,并由顶盖和可锁定的人孔盖保护。用钢锯合适地切割管道顶部。使用扁平文件使管端平滑。

|还阅读:倾斜仪:类型,它是如何工作的,并且用途|

安装后检查

通过虚拟探针(IeN-26)检查安装的访问管,以便平滑地移动到钻孔底部。

安装后检查倾斜度计套管

图3:安装后检查倾斜度计套管

笔记:

最上面的壳体的顶部应在Niche的底部125 mm,如图3所示。利基为约200毫米。这对于固定在壳体上的管延伸夹具来进行读数。

当没有读数时,应该通过顶盖保护量大,并且应锁定口腔盖板。

用铰链盖的内侧标记使用涂料的安装标记号。

凹槽标记

用永久墨水标记笔标记套管槽为“A +”,“B +”,“A”和“B-”。如果最上面的探针指向运动的主要原理平面方向,则沿着该方向指向的壳体槽被标记为“A +”。俯视井,方向'b +','和a-'和'b-'是从'a +'顺时针方向的。

在这里,我们来到了结束数字倾斜度计在钻孔中的安装过程。我们希望您可能已经发现了这种有用的。如果您有任何疑问或建议,请随时在下面的评论中删除它们。
